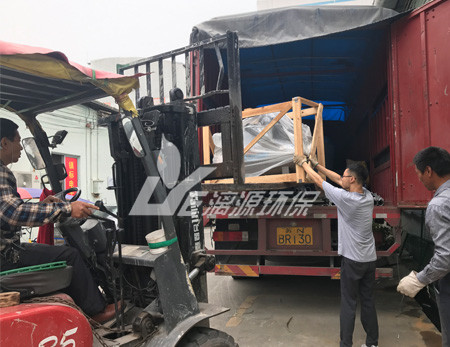

盛煌环保承接的南京饲料废水处理工程,为了响应环保号召工业盛煌注册的改善,该有关环保主管部门要求2018年11月30日完工通水,盛煌环保在2018年10月27日进场后,土建仍未能交付全部的安装工作面,盛煌环保通过与土建施工单位的紧密沟通与配合,克服了工作面上的困难,加派人手加班加点赶工,在11月20号完成了全部安装施工作业与单机调试工作,已具备了进水调试条件。比环保主管部门要求的时间点提前了10天!业主对盛煌环保施工管理能力、施工进度与质量都表示高度认可与赞扬。感谢盛煌环保施工管理人员与施工人员的辛勤付出。
南京饲料废水处理工程盛煌环保原计划施工工期45天,但南京市环保部门到厂内进行例行检查时,认为业主的环保设施改造进度滞后,向甲方要求11月内必须完工通水。
盛煌环保施工人员进场后,发现UASB水池内部横梁比设计标高高了0.5米,这会导致UASB水池设备无法安装。而且如果把梁打掉重耗时太长,根本无法保证工期。经过现场的考察和科学论证后,盛煌环保向业主提出了加高水池并在新旧墙体交接处做防水的建议。因为复核下层的承载力没有问题,而上层水头压力很小,做了防水后应该可以避免漏水的问题。同时,土建按此方案施工不影响盛煌环保池内的支架、三相分离器施工。此方案得到了业主和土建单位的认可,然后在几方的共同配合和努力下,提前了10天完工。而水池在混凝土养护完成后的试水也没有出现问题。目前南京饲料废水处理工程正准备投加菌种开始进行负荷调试。
